組裝鏈板輸送機的要領

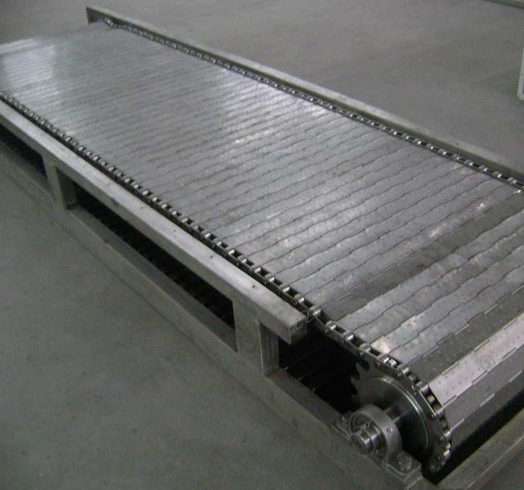

   鏈板輸送機應用的場合廣泛,有食品、輕工、電子、化工、重工等很多領域。鏈板輸送機主要的部件是輸送鏈板,它的材質一般是金屬的,有碳鋼跟不銹鋼之分。

   鏈板輸送的的主要組成部件有輸送機構,傳動機構,電機,設備框架等。

   鏈板輸送機在造紙行業主要用于輸送各種散狀或捆狀物料,可做水平輸送或傾斜度小于30°的輸送。多用于廢紙、漿板到碎漿機的喂料。

   鏈板輸送機結構公道,采用鏈條帶動槽板運動而輸送物料,具有輸送能力大,動力消耗低,磨損小,工作可靠等長處,經全國多家造紙廠使用,效果很好,是目前理想的廢紙和漿板輸送設備。

   為了知足用戶需要,考慮到工藝布置要求,鏈板輸送機傳動裝置分右裝和左裝兩種(順物料運行方向看,傳動裝置在機器右側的為右裝,反之為左裝),用戶單位可根據工藝設計要求選用鏈板輸送機裝配形式,訂貨時均應在合同中予以注明。

   一、結構原理

  鏈板輸送機由頭部驅動裝置、尾輪裝置、拉緊裝置、鏈板及機架等五個部門組成。

  1、頭部驅動裝置

  由電念頭、減速器、傳動裝置及主動鏈輪裝置等組成。動力是由驅動裝置通過一對套筒滾子鏈輪傳給主軸,進而帶動槽板運行。為了適應不同輸送速度的需要,可借助更換傳動鏈輪的齒數比,改變槽板的運行速度。主動鏈輪裝置采用二只齒數為6的鏈輪帶動兩條片式牽引鏈及槽板沿導軌運行。

  2、尾輪裝置

  該機鏈板的改向部門,它由尾輪軸、兩只尾輪及軸承等組成。

  3、拉緊裝置

  拉緊裝置采用螺旋拉緊的方式,用來調節牽引鏈條的松緊程度。

  4、鏈板部門

  由牽引鏈和槽板組成。牽引鏈采用耐沖擊、運行平穩可靠的片式牽引鏈,內鏈片中間裝有滾輪,在軌道上動彈,以減少摩擦阻力和磨損。槽板用螺栓與牽引鏈緊固在一起。

  5、機架

  由頭架、尾架、中間架組成。用槽鋼、角鋼及加強鋼板焊接而成。該機架中間有四條供滾輪運行的軌道,采用輕制度成。

  二、安裝程序

  1、開箱檢修:根據裝箱單一一檢查該機的零部件是否齊全。如出缺損,應及時與營銷部聯系。

  2、按照基礎圖要求,準確定出中央線,確定主動鏈輪軸的軸線位置,尾輪軸的中央位置。根據輸送設備中央線定出機架地腳位置、軌道安裝位置及驅動裝置縱向中央位置等。并校正各相應的位置尺寸,用鋼筋混凝土澆注設備基礎。

  3、基礎經由一定的保養期(一般15天),并校正無誤后,即可進行設備安裝。安裝程序如下:

  (1)鏈板輸送機安裝前應對各零部件進行必要的清洗,去除所涂防銹油脂,并進行仔細檢查核對。

  (2)按圖紙對基礎孔進行檢查、清理。

  (3)先將機架吊到基礎上,把地腳螺栓一一裝入腳板上,再安裝軌道,進而安裝主動鏈輪裝置、尾輪裝置、拉緊裝置及鏈板部門。

  (4)安裝電機、減速器及其它附屬舉措措施。

  4、安裝精度要求:

  ·機架中央線與鏈板輸送機的縱向中央線要求重合,其偏差≤2 mm。

  ·機架支柱對安裝地面垂直偏差≤2 mm/ m。

  ·相鄰兩支架的水平長偏差≤2 mm,支架橫向水平度偏差≤1 mm/ m。

  ·軌道對鏈板輸送機縱向中央線間隔偏差≤1 mm。

  ·軌距偏差≤2 mm。

  ·軌道直線度偏差≤1.5mm/ m;全長的直線度偏差≤5 mm,軌道的弧形區段應平均平滑。

  ·在統一橫截面內,兩軌道的相對標高偏差≤±2 mm。

  ·軌道答應焊接,但接頭要光潔平滑,其左右偏移偏差≤±1mm;上下偏移偏差≤0.3 mm(僅答應沿鏈板運行方向向下低)。

  ·電機軸線與減速器輸入軸軸心線應平行,帶輪應在統一平面內。

  ·主動鏈輪軸心線對鏈板輸送機中央線垂直度偏差≤1mm/ m;兩鏈輪間橫向中央與整機中央線的偏差≤1 mm。

  ·尾輪軸心線對鏈板輸送機中央線垂直度偏差≤1mm/ m;兩鏈輪間橫向中央與整機中央線的偏差≤1 mm。

  ·尾輪軸水平度偏差≤1mm/ m。

  ·鏈板上滾輪軸的中央線對輸送機中央線的垂直度偏差≤1mm/ m。

  ·滾輪軸安裝水平度偏差≤1mm。

  ·滾輪下母線應處于統一水平面上,相鄰兩滾輪下母線的高低偏差≤1mm。

  5、安裝完成后,向基礎孔灌漿。經由一定的保養期(一般15天)后,旋緊地腳螺栓,再進行一次精度校驗,進行二次澆注,將底板澆在混凝土中,并對設備表面進行一次涂漆,待基礎堅固后即可投入試運行。

  三、使用說明

  1、操縱時應力求平均加料,給料大尺寸應控制在劃定范圍內。

  2、不宜滿載時泊車和啟動。

  3、牽引鏈及套筒滾子鏈的松緊應適度,運行中應常常檢查,及時調整。

  五、維修保養

  1、常常檢查設備運轉部位的潤滑情況,按期加油。

  2、減速器在開始運轉7-14天后須更換新潤滑油,以后可根據情況3-6個月更換一次。

  3、對鏈板輸送機要常常檢查,螺栓不得松動,電機不得超過額定電流,軸承溫升超過環境溫度35℃時應停機檢查。

  4、根據使用情況,建議半年左右檢驗一次。
